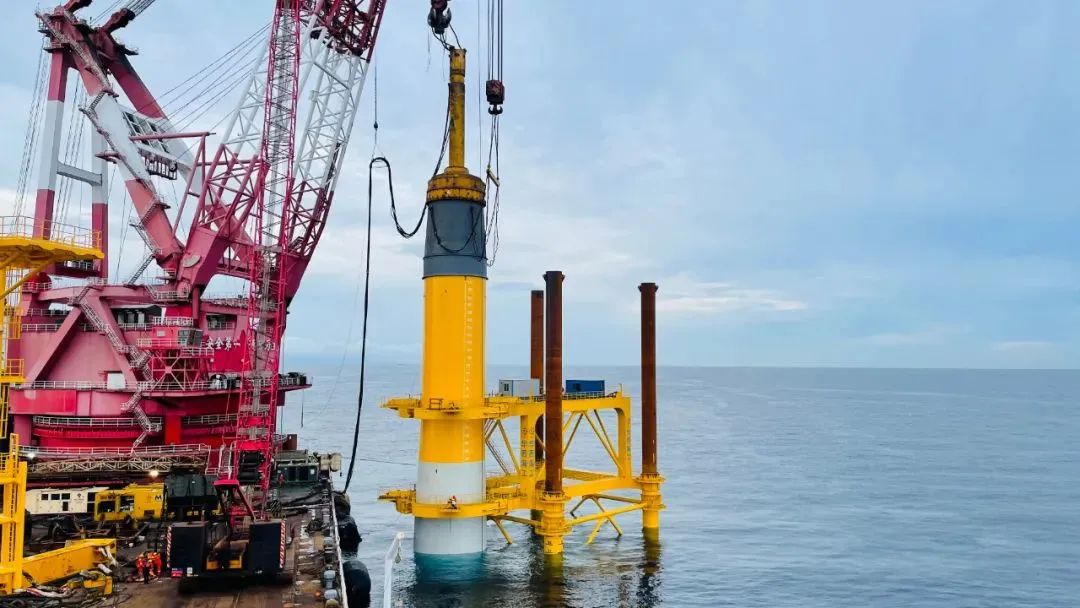

近日,在国家电投揭阳神泉二350兆瓦海上风电项目海域,中国单体最重、直径最大的风力发电机组单桩基础已完成沉桩作业。
作为海上风电设备运输的专家——中海广瀛负责将10根海上风电单桩基础,从建造场地平移至码头前沿滚装上船。
本次的35#桩最大直径10.5米,长达112.68米,桩重约2407.5吨,是全国目前滚装运输的最大规模单桩,是名副其实的“定海神针”。面对新的挑战,中海广瀛团队执念向前,解决了重重难题。

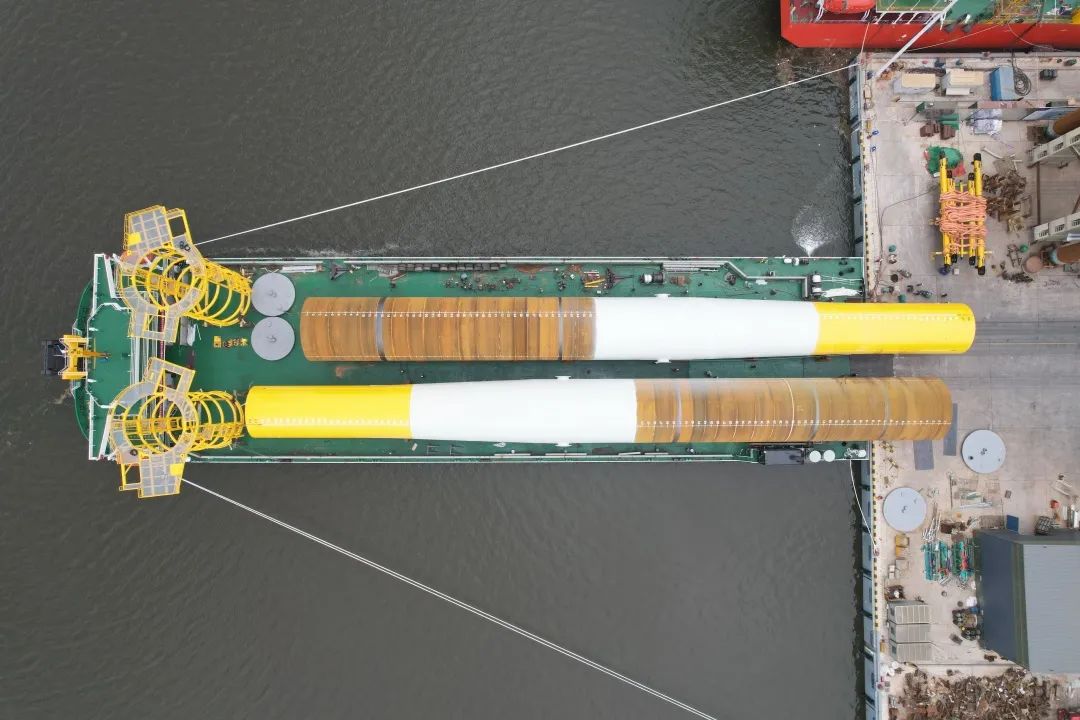

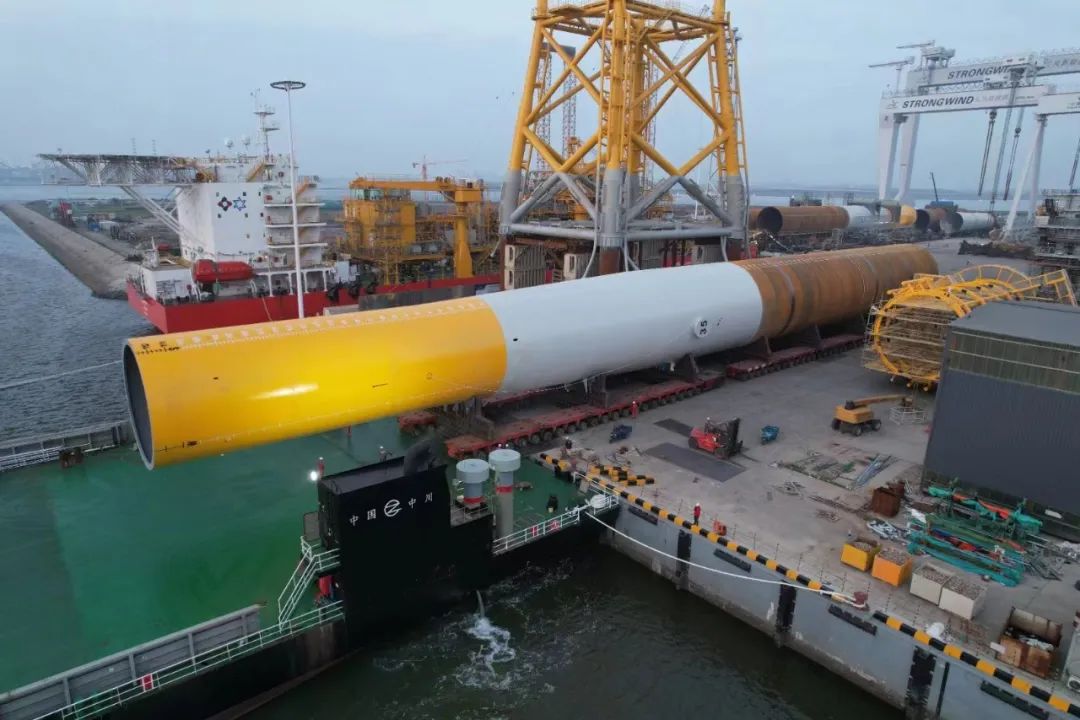

由于货物尺寸大,运输路线上障碍物比较多,广瀛项目组提前策划运输鞍座跟SPMT及驳船装载位置的匹配,反复勘测场内运输路线,通过斜行、前摆、后摆等SPMT转向模式,历时2小时顺利平移到码头前沿。

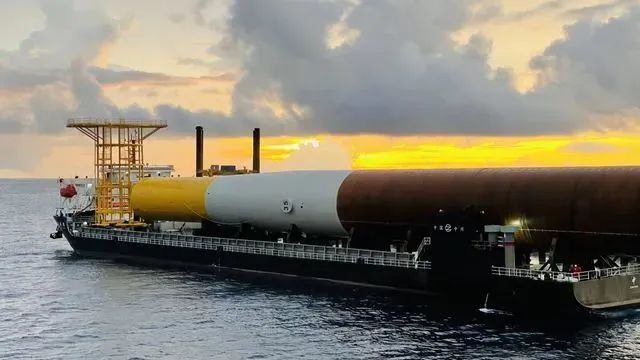

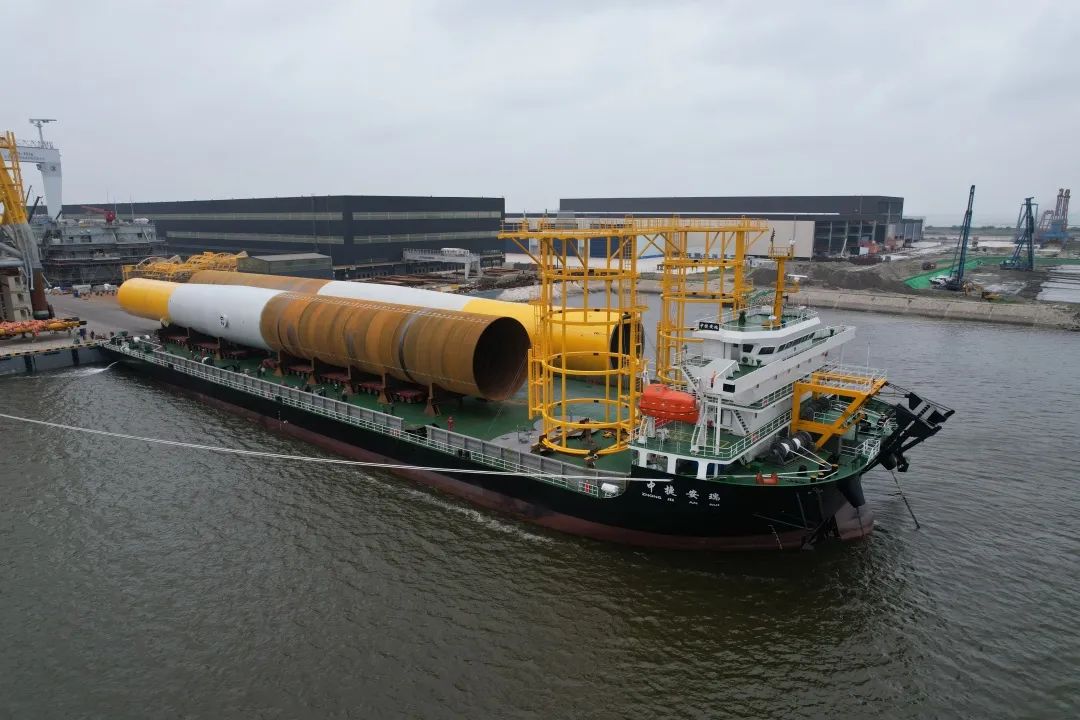

滚装日期为小潮汛,装船时间窗口紧凑,广瀛团队提前跟船方协商滚装调载方案,利用SPMT自身行程克服驳船与码头面高差的问题,最后顺利滚装到驳船预定位置落位仅用了1小时。
据悉,神泉二项目是中国首批海上风电平价上网发电项目之一,也是广东省内单机容量最大的海上风电项目。该项目总装机容量502兆瓦,拟安装16台8兆瓦和34台11兆瓦风电机组,现已累计沉桩10根,吊装风机2台。神泉二项目计划于今年年底全容量并网,投产后每年可发电约17.43亿千瓦时,节省标煤消耗52.73万吨,减少二氧化碳排放量约140.29万吨。
